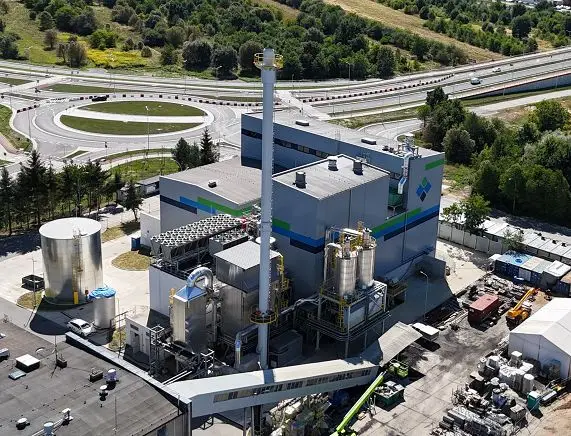

Budowa bloku energetycznego osiągnęła 95% zaawansowania. Na placu budowy trwają ostatnie prace montażowe oraz przygotowania do uruchomienia instalacji. Planowany na wrzesień jest rozruch na zimno, będący pierwszym etapem technicznych testów nowego obiektu przed dalszymi fazami uruchamiania.
W chwili obecnej prowadzone są finalne prace montażowe oraz przygotowania do uruchomienia instalacji. Kolejnym kluczowym krokiem będzie zaplanowany na wrzesień rozruch na zimno. Jest to standardowy i niezbędny proces sprawdzający różne elementy instalacji oraz pozwalający na identyfikację ewentualnych nieprawidłowości przed przejściem do kolejnych etapów.
Rozruch na zimno jest pierwszym testem nowo wybudowanej instalacji przy użyciu bezpiecznych mediów, takich jak woda w temperaturze otoczenia. Proces ten nie wiąże się ze spalaniem paliwa, a zatem nie generuje żadnych procesów termicznych związanych ze spalaniem.
Głównym celem tego etapu jest weryfikacja prawidłowego wykonania oraz montażu instalacji, jak również działania poszczególnych urządzeń i systemów. Po zakończeniu rozruchu na zimno możliwe będzie przejście do dalszych etapów uruchamiania, które przewidują wykorzystanie paliwa i procesów termicznych.
W trakcie rozruchu na zimno przeprowadzane będą testy różnych elementów instalacji. Sprawdzane będą m.in.:
- szczelność rurociągów i obecność ewentualnych wycieków,
- prawidłowy kierunek obrotu pomp i wentylatorów,
- działanie automatyki i systemów sterowania,
- pętle sygnałowe zapewniające prawidłowe przekazywanie informacji,
- czujniki oraz ich wskazania,
- systemy alarmowe,
- systemy awaryjnego wyłączania,
- drożność rurociągów.
W ramach przygotowań do rozruchu prowadzone będzie również płukanie i przedmuchiwanie rurociągów w celu usunięcia potencjalnych zanieczyszczeń pozostałych po pracach montażowych.
Aby przejść do kolejnych etapów uruchamiania, nowa instalacja musi zostać kompleksowo sprawdzona. Rozruch na zimno jest zasadniczym elementem, który pozwala na weryfikację działania urządzeń oraz systemów sterowania w warunkach niezwiązanych ze spalaniem paliwa.
To również kluczowy moment na identyfikację i usunięcie ewentualnych usterek, zanim rozpocznie się kolejny etap uruchamiania. Dzięki temu możliwe będzie szczegółowe sprawdzenie każdego elementu w ustalonej kolejności.
Rozruch na zimno stanowi standardowy i kluczowy etap w procesie uruchamiania nowej instalacji, który nie powinien być utożsamiany z rozpoczęciem spalania paliwa ani z aktywacją procesów termicznych.
Budowa bloku energetycznego osiągnęła obecnie 95% zaawansowania. Po zakończeniu prac montażowych oraz rozpoczęciu kolejnych etapów uruchamiania instalacji, Krośnieński Holding Komunalny zamierza informować mieszkańców o dalszym przebiegu projektu.
